De la idea al lanzamiento de Amazon FBA: cronograma realista de abastecimiento en China para marcas privadas en 2026

¿Por qué tarda tanto? La cadena de suministro de China es estable, pero involucra múltiples capas: iteraciones de diseño, pruebas de cumplimiento, logística y despacho de aduanas. En 2026, las inspecciones aduaneras serán más estrictas y los requisitos de cumplimiento serán mayores. Esta guía utiliza los datos más recientes y la experiencia del mundo real para desglosar cada etapa mes a mes, ayudando a los vendedores de Logística de Amazon a crear planes sólidos, comprimir cronogramas y evitar errores costosos.

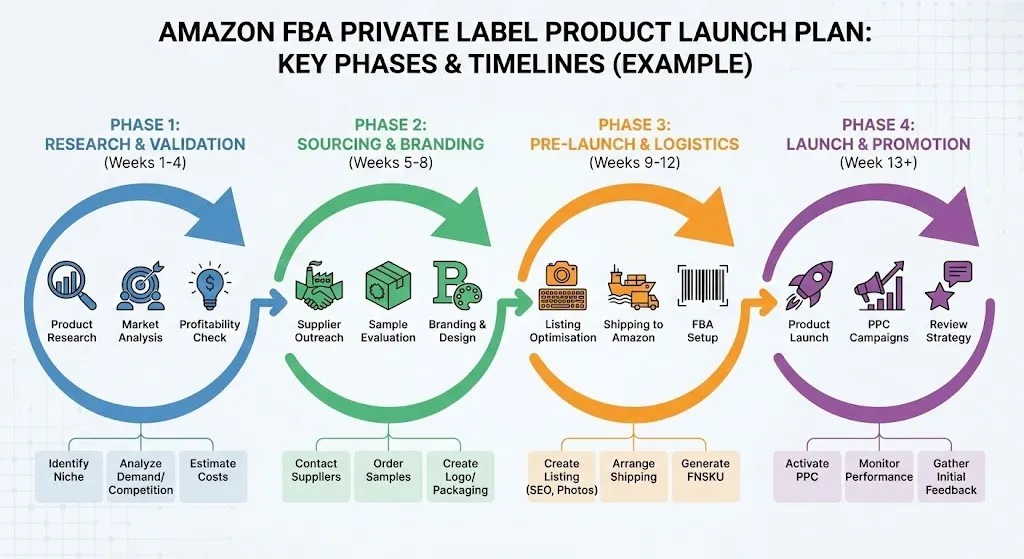

(Arriba: Ejemplo de una infografía del plan de lanzamiento de un producto de marca privada de Amazon Logística de Amazon que muestra las fases clave y los cronogramas)
Este es el cronograma estándar para un producto de complejidad media (por ejemplo, utensilios de cocina, herramientas de belleza o artículos básicos para el hogar). Las categorías simples (ropa/artículos para el hogar) pueden comprimirse entre 4 y 6 meses; los complejos (electrónica/dispositivos inteligentes) a menudo se extienden entre 6 y 10 meses.
| Escenario | Duración típica | Meses acumulados | Entregables clave | Impacto de Logística de Amazon | Principales riesgos |
|---|---|---|---|---|---|
| 1. Validación de ideas y mercado | 1-2 meses | Meses 1-2 | Informe de viabilidad del producto + precio objetivo | Faltan ventanas estacionales | El exceso de investigación retrasa el inicio |
| 2. Paquete de diseño y tecnología + abastecimiento de proveedores | 1-2 meses | Meses 2-3 | Tech Pack completo + lista corta de proveedores | Listado de bases de palabras clave | Especificaciones vagas que provocan cambios posteriores. |
| 3. Muestreo e iteración | 2-3 meses | Meses 3 a 5 | Muestra dorada aprobada | Fotos reales del producto/contenido A+ | Revisiones excesivas |
| 4. Herramientas, cumplimiento y preproducción | 1-2 meses | Meses 5 a 6 | Moldes OK + certificados de cumplimiento | Cumplimiento del embalaje/etiqueta | Fallos de prueba que requieren rehacer |
| 5. Depósito → Producción → Control de calidad → Envío | 2-3 meses | Meses 6–8/9 | Productos terminados en Logística de Amazon | Registro de almacén + listado en vivo | Desvanecimiento de la calidad/retrasos en la logística |
| 6. Preparación para la llegada y el lanzamiento de Logística de Amazon | 1 a 2 meses (superpuestos) | Meses 8-9+ | Listado en vivo + ventas iniciales | Tarifas de desabastecimiento/exceso de existencias | Errores de etiquetas entrantes |
Diferencias de categoría : Ropa/artículos para el hogar: 4 a 6 meses; Electrónica/belleza: 6 a 9 meses (pruebas adicionales FCC/CE/FDA).
Todo empieza aquí. Muchos vendedores se saltan esto y saltan directamente a las fábricas, sólo para rediseñar todo más tarde.
Pasos clave:
Tendencia 2026 : Las herramientas de inteligencia artificial (complementos de ChatGPT o software especializado de investigación de productos) aceleran la selección de nichos y el filtrado de ideas poco competitivas.
Error a evitar : No persiga ciegamente las tendencias virales: la investigación excesiva retrasa el lanzamiento; apresurarse conduce a pivotes posteriores.
El núcleo es convertir su idea en un plano comprensible en fábrica.
Pasos clave:
Error a evitar : Las especificaciones vagas provocan importantes desviaciones en las muestras y devoluciones repetidas. En 2026, utilice la comparación de fábricas mediante IA para priorizar proveedores con moldes similares existentes para un inicio más rápido.
Esta etapa provoca el 80% de los retrasos. Proceso típico de 3 rondas:
Consejos de aceleración : Utilice vídeos/fotos de alta resolución para la aprobación remota en lugar de devoluciones físicas; Bloquee el diseño temprano para minimizar los cambios.
Para obtener más detalles sobre el desarrollo, consulte nuestro artículo completo.: Cronología del desarrollo de productos de China.
Guía relacionada : Para conocer los estándares de inspección AQL de productos electrónicos, consulte Guía de inspección de calidad AQL 2.5 para productos electrónicos.
Después de pagar el depósito del 30%, ingresa a la fase de ejecución (normalmente de 2 a 3 meses).
Flujo simplificado:
Regla clave : Pague el saldo solo después de que pase el control de calidad; este es su apalancamiento final.
Para obtener detalles más profundos sobre el período de “caja negra” posterior al depósito, los riesgos diarios (por ejemplo, retrasos en los materiales, aumentos repentinos de precios, rechazos de inspección) y señales de alerta, lea nuestra guía detallada: ¿Qué sucede después de pagar el depósito a una fábrica china?
Opciones de envío : El aire es rápido pero caro; El mar es económico pero lento; Se recomienda DDP (Delivered Duty Paid) para principiantes para evitar problemas de autoliquidación.
Una vez que los productos llegan a Logística de Amazon, aún quedan entre 1 y 3 semanas de pasos finales:
Incluso después de llegar, los vendedores pierden tiempo aquí. Problemas comunes:
Colocación incorrecta de FNSKU
Las etiquetas de la caja no coinciden
Retrasos aleatorios en la inspección del almacén
consejo de inventario: Por lo general, entre 1.000 y 3.000 unidades son suficientes para el lanzamiento sin sobreexponer dinero en efectivo.

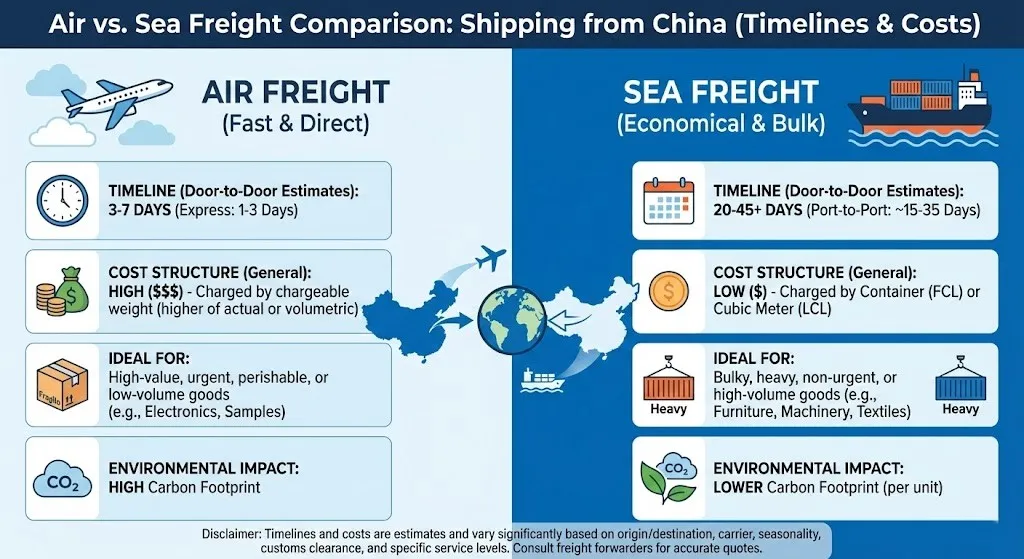

(Arriba: infografía comparativa de transporte aéreo y marítimo para envíos desde China, destacando los plazos y los costos)
¿Quiere comprimir 8 meses a 5 o 6? Prueba estos:
Caso real : Un cliente utilizó la combinación de IA + supervisión total para reducir el lanzamiento de un producto de cocina de 7 meses a 5, alcanzando perfectamente la temporada alta del cuarto trimestre.
Sí— entre un 20% y un 40% , si elimina el retrabajo.
| Área | Vendedor típico | Ejecución optimizada |
| Muestreo | 60–90 días | 30–45 días |
| Cumplimiento | 30 dias | 10 a 15 días |
| Coincidencia de proveedores | 3 a 4 semanas | 7 a 10 días |
¿Es alguna vez realista un lanzamiento de tres meses? Sólo para productos extremadamente simples que utilizan moldes existentes, e incluso entonces, es arriesgado.
¿Cuándo debo comenzar para un lanzamiento en el cuarto trimestre? Al menos 6 a 9 meses antes.
La planificación del cronograma equivale a flujo de caja y protección de ganancias. No permita que los mitos del “lanzamiento en 3 meses” descarrilen su viaje en Amazon. Planifique cada etapa correctamente para gastar menos dinero y ganar más.
¿Necesita una estimación gratuita del cronograma 2026 para su producto? ¿O fábricas adaptadas a la IA? Envíe su idea aquí: el equipo de Dark Horse Sourcing responde en un plazo de 24 horas – Empoderar a los vendedores de Amazon con soluciones integrales de China a Logística de Amazon.
Contáctenos
Llámanos: +86 193 7668 8822
Correo electrónico: [email protected]
Dirección: Edificio B, No.2, He Er Er Road, Comunidad Dawangshan, Calle Shajing, Distrito Bao'an, Shenzhen, China
